Remise à neuf d'une ligne de transmission de 275 kV

Circet a réalisé la rénovation à grande échelle d'une ligne de transport de 275 kV entre Coolkeeragh et Magherafelt en Irlande du Nord. S'étendant sur 56 km, le projet était axé sur la mise à niveau des infrastructures critiques tout en maintenant la continuité du réseau sur un circuit en direct, une contrainte essentielle qui a façonné chaque phase de livraison.

PROJECT SNAPSHOT
Customer
Réseaux NIE
Location
Irlande du Nord, Royaume-Uni
Solution
Réseaux à haute et très haute tension
SCOPE
remise à neuf des lignes de transport à double circuit, y compris la construction des pylônes, le remplacement des conducteurs et des OPGW, et l'exploitation des lignes sous tension
180
Tours améliorées
56 km
Ligne de transmission remise à neuf
1
Circuit en direct
THE CHALLENGE

La remise à neuf complète de la transmission d'une ligne majeure de 275 kV tout en maintenant un circuit en service exigeait un contrôle opérationnel précis, une gestion rigoureuse de la sécurité et une coordination à grande échelle entre plusieurs équipes spécialisées.

Our approach

Gestion de la rénovation complexe dans des conditions réelles

Planification et préparation du live line

Le projet a débuté par une planification détaillée visant à structurer les travaux en fonction des contraintes liées à la ligne de production. Le séquençage a été soigneusement conçu pour permettre aux activités de remise à neuf de progresser tout en maintenant la transmission de puissance sur un seul circuit tout au long du programme.

Modernisation et renforcement des actifs existants

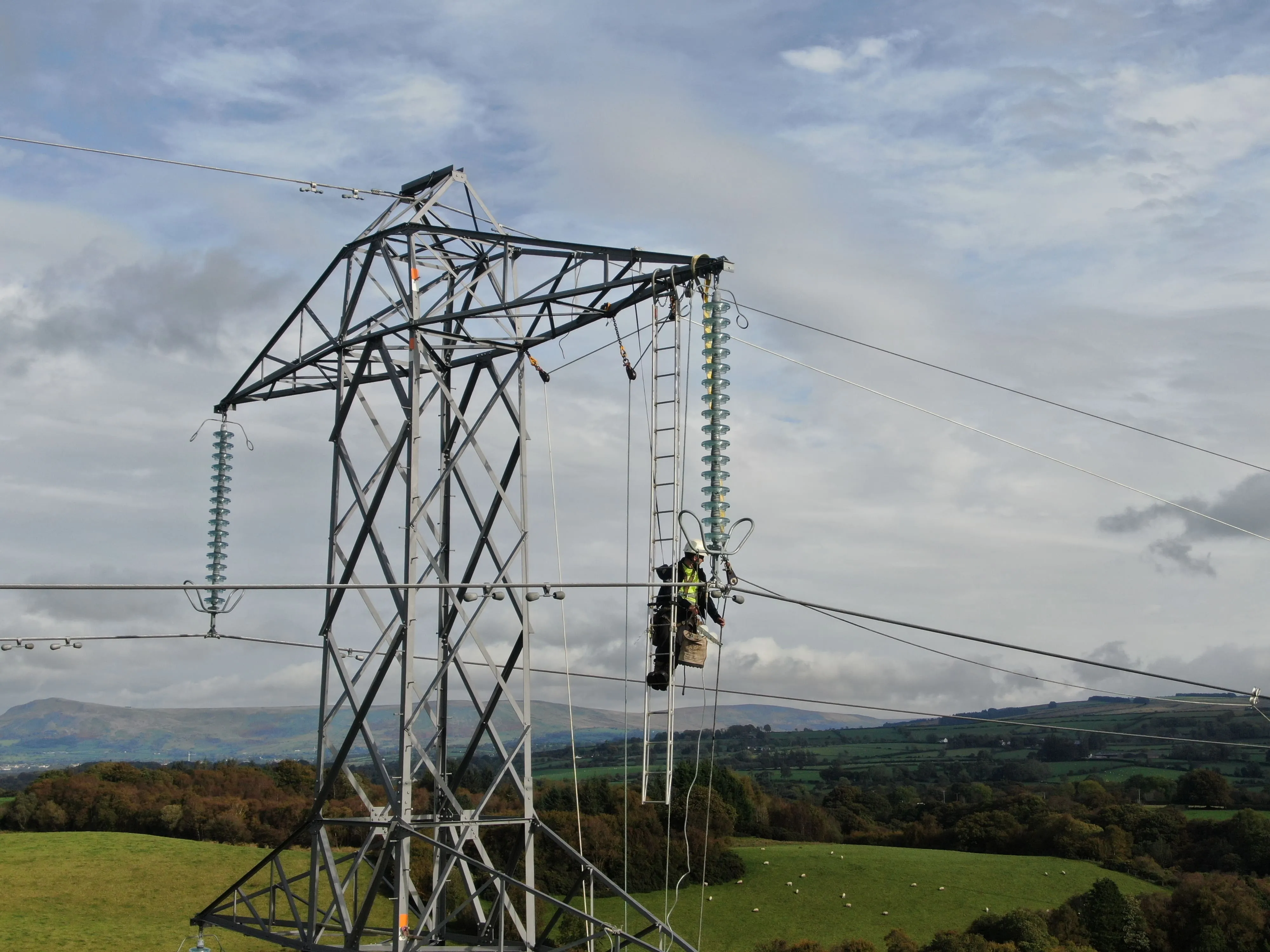

Nous avons rénové 180 pylônes en cours de route, en renforçant les fondations, en rénovant la charpente métallique, en peignant les pylônes et en remplaçant les fils conducteurs et optiques de terre (OPGW). Quatre nouvelles tours ont été érigées là où cela était nécessaire pour améliorer les performances du réseau.

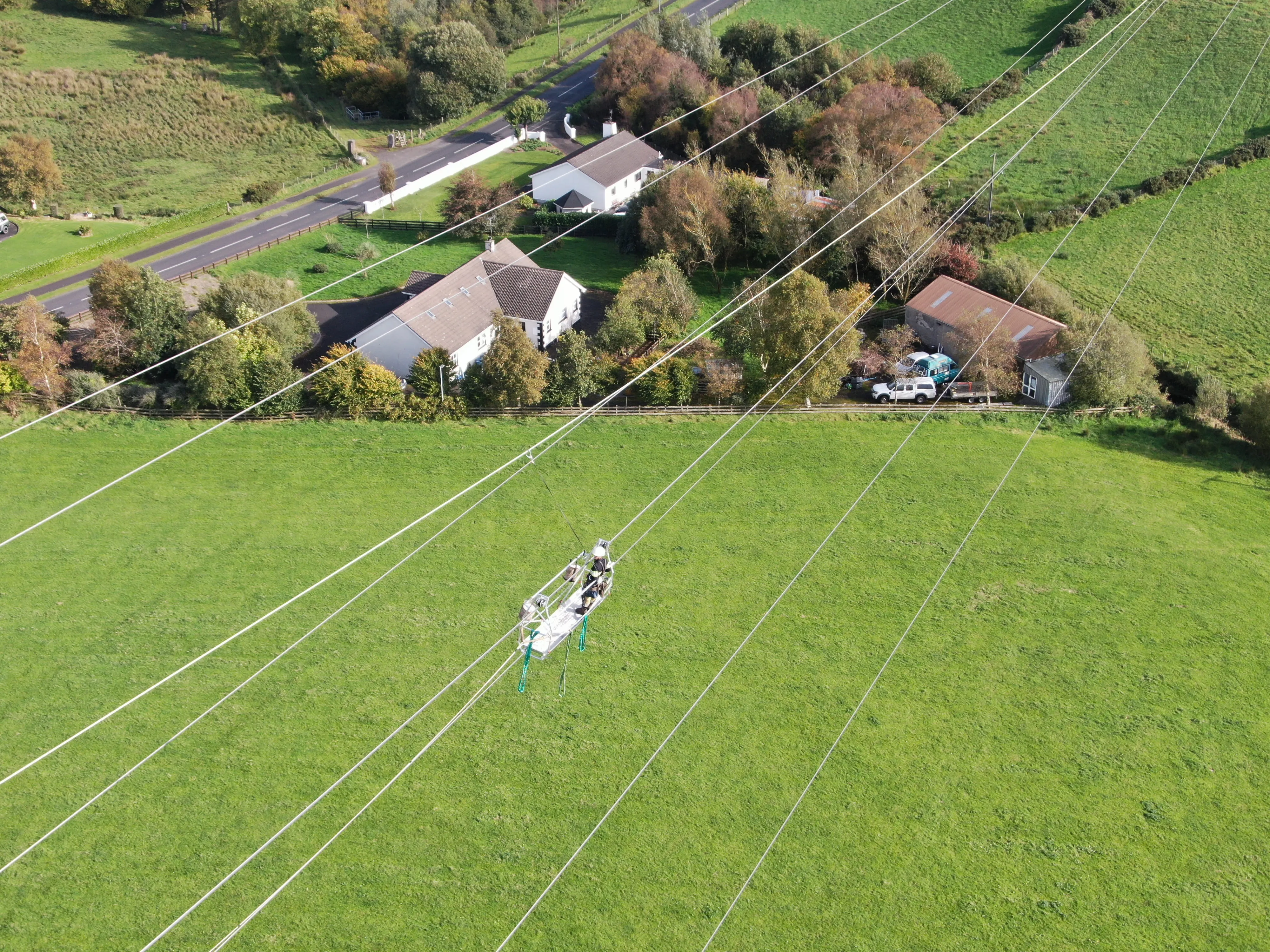

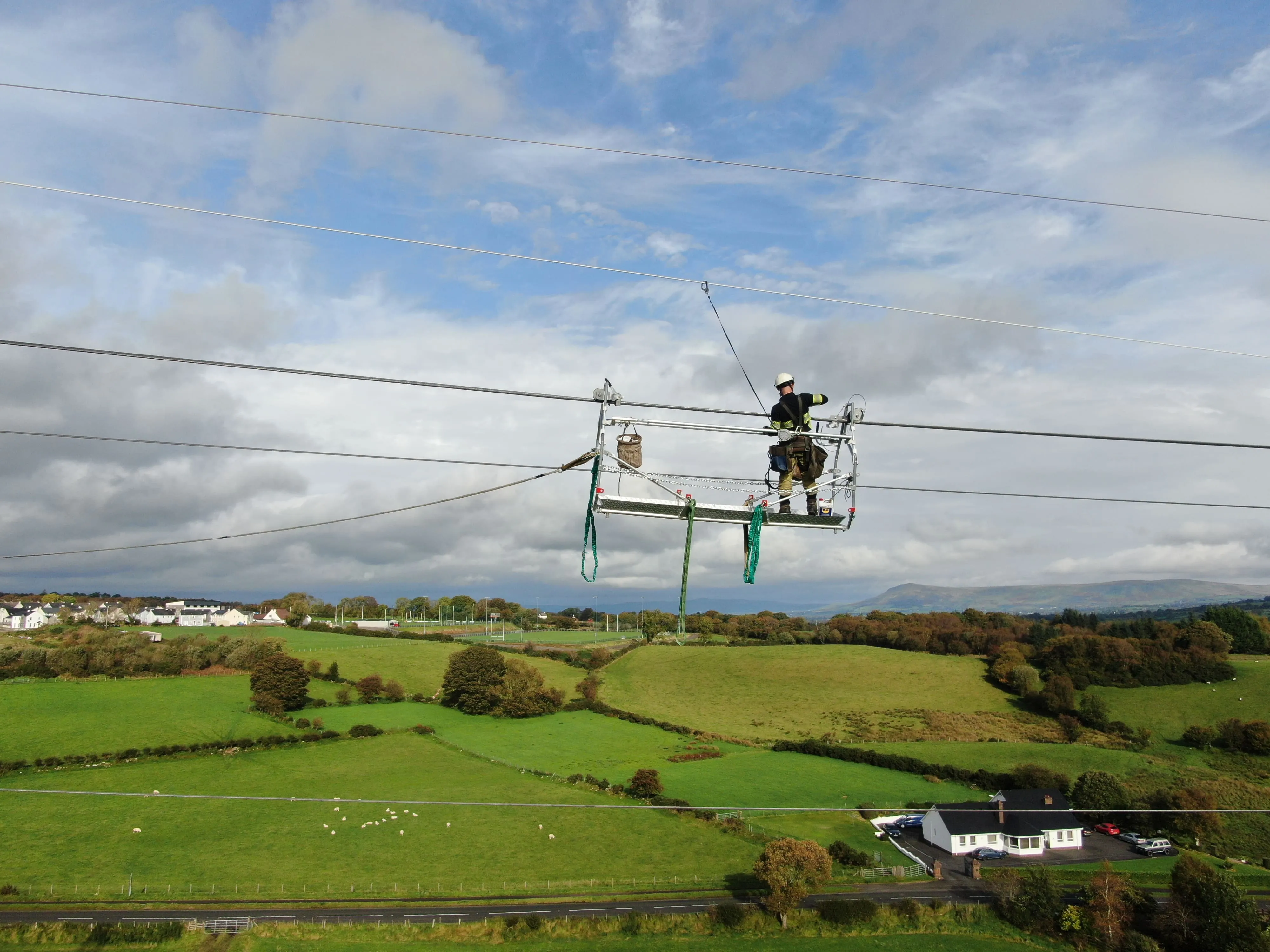

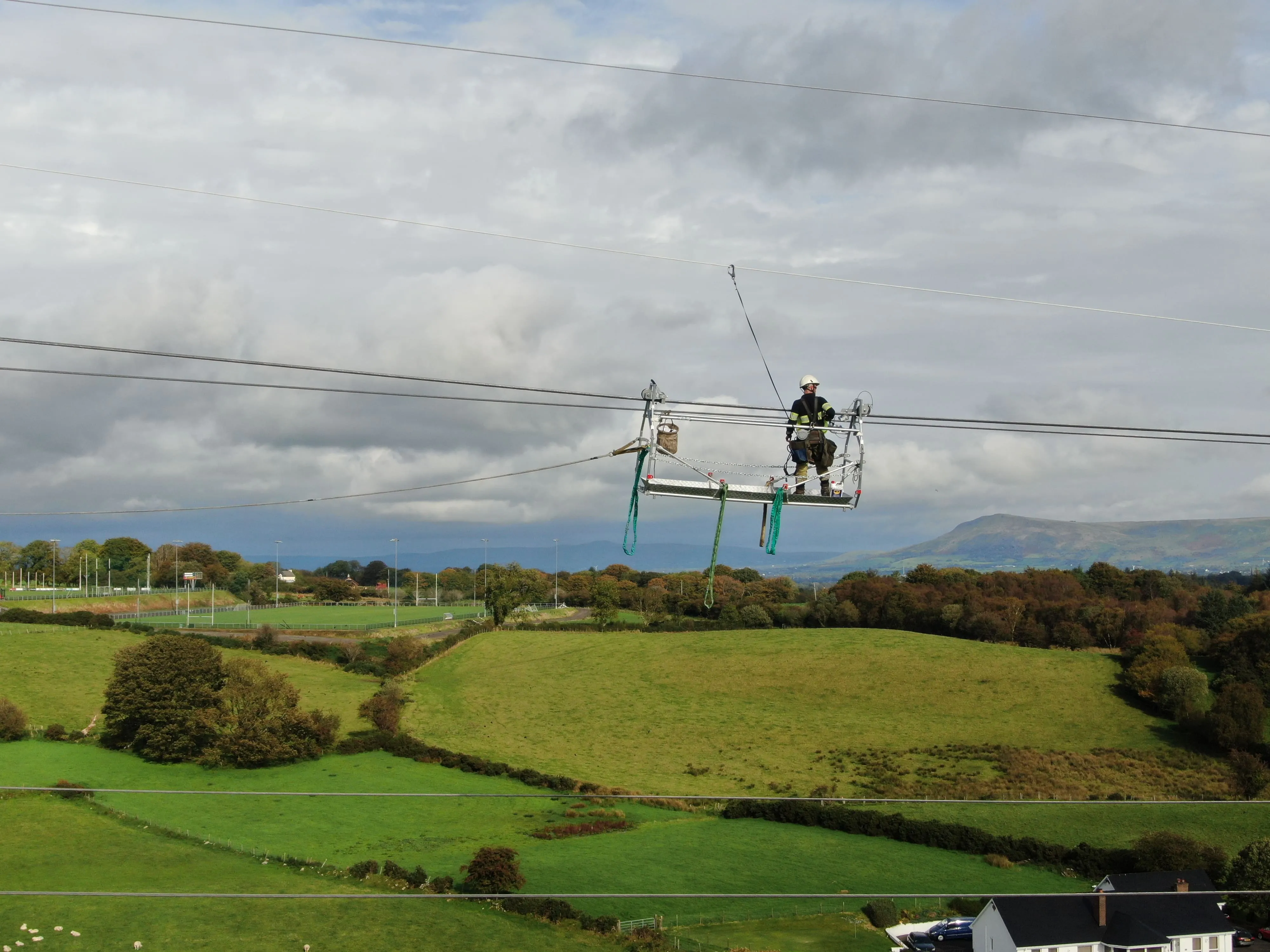

Exécution de travaux à grande échelle en plaçant la sécurité au cœur de ses préoccupations

En tant que contractant principal, Circet a coordonné plusieurs équipes spécialisées pour réaliser les travaux de manière sûre et efficace sur les 56 km du corridor, en maintenant de solides performances en matière de sécurité tout en gérant les interfaces, la logistique et les opérations en ligne.
